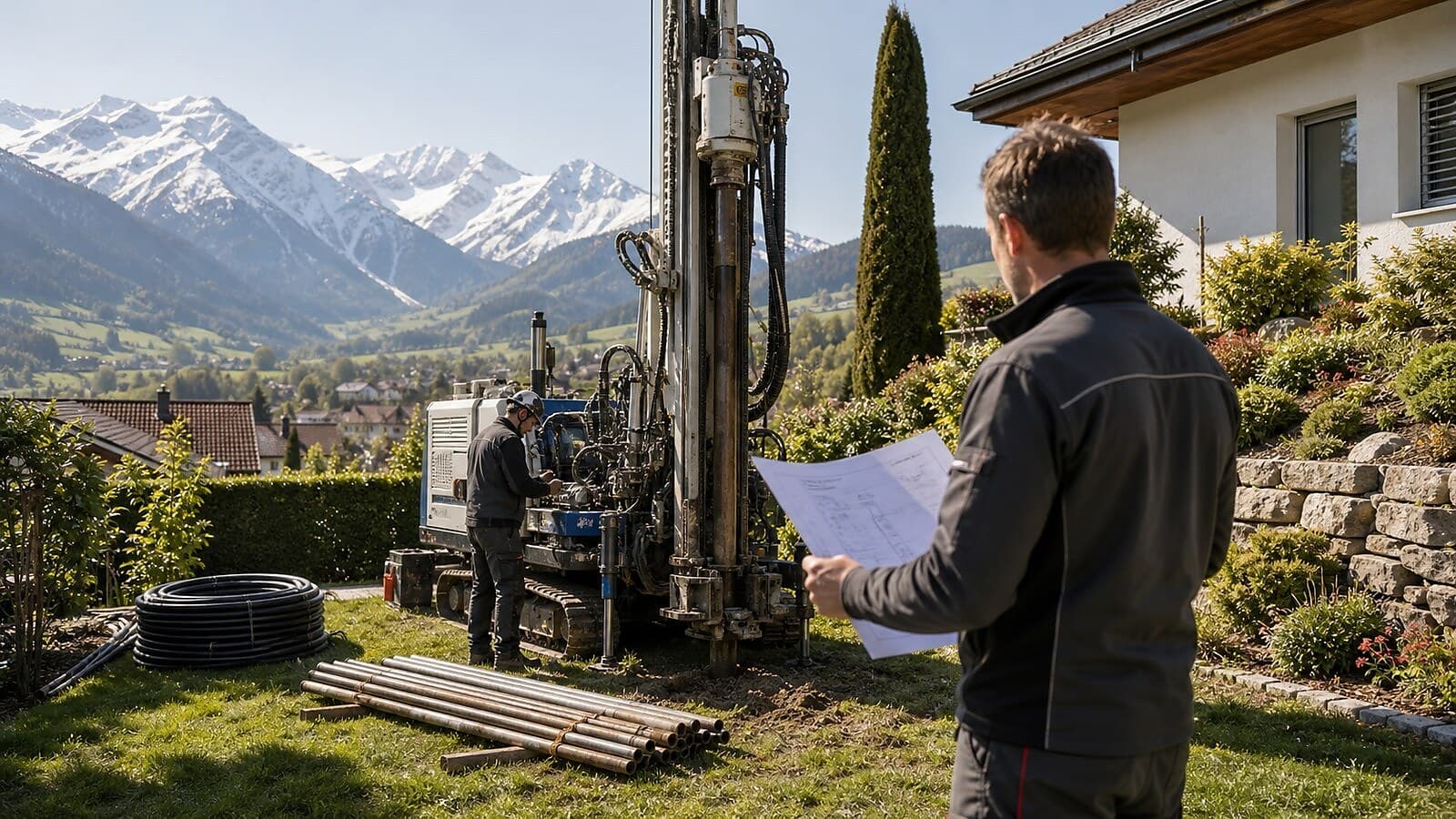

PAC géothermique : parcelle adaptée en Suisse
Laurent Duplat
Directeur de la publication

Réponse courte : Une parcelle adaptée à une PAC géothermique doit réunir un besoin de chaleur correctement calculé, un sous-sol et une zone où le forage est admissible, un accès de chantier réaliste, des distances et réseaux connus, ainsi qu’une implantation qui permet raccordement et maintenance. La surface du jardin ne suffit pas à répondre.
Le canton et la commune déterminent les procédures et contraintes applicables au lieu. Une carte peut servir de présélection, mais seule l’instruction du projet confirme la faisabilité administrative. Les données géologiques disponibles réduisent l’incertitude sans garantir le comportement exact du forage.
La sonde et la PAC forment un système : longueur, extraction, température, circulation, émetteurs et régulation doivent être cohérents. Un dimensionnement fondé uniquement sur la puissance de l’ancienne chaudière risque de produire une installation inefficace ou déséquilibrée.
À qui sert ce guide
Ce guide aide un propriétaire suisse à préparer une étude géothermique sans confondre potentiel, autorisation et conception. Il ne donne ni profondeur universelle ni validation de forage à distance.
Ce guide ne remplace ni l’étude d’un ingénieur, ni les prescriptions du gestionnaire de réseau, ni les décisions de la commune ou du canton. Il fournit une méthode pour poser les bonnes questions, documenter les hypothèses et comparer des solutions sur un périmètre identique. Les règles et programmes pouvant évoluer, les liens officiels placés près des décisions doivent être relus au moment du projet.
Vérifier la zone et l’autorité
Ce qu’il faut diagnostiquer. La possibilité de forer varie selon protection des eaux, géologie, infrastructures et règles cantonales. Une parcelle voisine autorisée n’établit pas un droit identique.
Méthode de travail. Identifier les cartes et services officiels du canton, localiser précisément le projet et demander la procédure actuelle. Conserver toutes les conditions et réserves.
Contrôles à effectuer
- Identifier le service cantonal.
- Consulter la carte officielle.
- Vérifier la protection des eaux.
- Contrôler la procédure communale.
- Archiver les réponses.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Identifier le service cantonal. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Consulter la carte officielle. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Vérifier la protection des eaux. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Contrôler la procédure communale. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Archiver les réponses. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le dossier contient extraits datés, adresse, coordonnées et confirmations de l’autorité.
Décision possible. Poursuivre l’étude lorsque la zone n’exclut pas le projet et que les pièces demandées sont connues.
Limite de cette étape. Une carte informative ne constitue pas une autorisation.
Reconstituer le sous-sol disponible
Ce qu’il faut diagnostiquer. Roches, eaux, remblais et ouvrages enterrés influencent le forage. Les données régionales restent une approximation du point exact.
Méthode de travail. Rassembler cartes, forages voisins documentés, plans de réseaux et historique de la parcelle. Faire interpréter ces éléments par les professionnels responsables.
Contrôles à effectuer
- Localiser les réseaux.
- Chercher les données géologiques.
- Repérer les ouvrages enterrés.
- Vérifier les accès cadastraux.
- Documenter les incertitudes.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Localiser les réseaux. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Chercher les données géologiques. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Repérer les ouvrages enterrés. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Vérifier les accès cadastraux. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Documenter les incertitudes. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le profil prévisionnel cite chaque source et sépare observation, interpolation et hypothèse.
Décision possible. Adapter le programme de forage et ses marges aux incertitudes identifiées.
Limite de cette étape. Aucune base régionale ne garantit la succession géologique exacte.
Planifier accès et chantier
Ce qu’il faut diagnostiquer. Une foreuse, ses équipements, les boues, l’eau et l’évacuation exigent de la place et un chemin porteur. Les arbres, murs, lignes et voisins peuvent contraindre le mouvement.
Méthode de travail. Faire établir un plan logistique avec accès, aire de travail, stockage, protection, horaires et remise en état. Vérifier le rayon des équipements avec l’entreprise.
Contrôles à effectuer
- Mesurer le passage disponible.
- Vérifier la portance.
- Cartographier les obstacles.
- Prévoir eau et résidus.
- Planifier la remise en état.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Mesurer le passage disponible. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Vérifier la portance. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Cartographier les obstacles. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Prévoir eau et résidus. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Planifier la remise en état. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le plan chantier et les responsabilités sont annexés à l’offre.
Décision possible. Retenir un emplacement réellement constructible, pas seulement favorable sur le plan thermique.
Limite de cette étape. Les dimensions et méthodes dépendent de l’équipement choisi.
Calculer le besoin thermique futur
Ce qu’il faut diagnostiquer. La sonde se conçoit avec la demande du bâtiment après les travaux réellement décidés. Une chaudière ancienne peut être surdimensionnée.
Méthode de travail. Calculer les pertes pièce par pièce, vérifier radiateurs et température de départ, séparer chauffage et eau chaude et intégrer uniquement les rénovations certaines.
Contrôles à effectuer
- Calculer les pertes.
- Inventorier les émetteurs.
- Mesurer le départ.
- Séparer eau chaude.
- Versionner les travaux futurs.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Calculer les pertes. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Inventorier les émetteurs. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Mesurer le départ. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Séparer eau chaude. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Versionner les travaux futurs. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. La note thermique et les mesures hivernales expliquent la demande retenue.
Décision possible. Dimensionner le système sur le bâtiment futur documenté.
Limite de cette étape. Les comportements et conditions climatiques restent variables.
Dimensionner la sonde et la circulation
Ce qu’il faut diagnostiquer. La profondeur seule ne décrit pas l’échange. Géologie, espacement, fluide, débit, températures et régénération du sol comptent.
Méthode de travail. Faire établir un calcul reliant besoin annuel, puissance, hypothèses du sous-sol, sonde et PAC. Présenter températures attendues et limites d’exploitation.
Contrôles à effectuer
- Relier sonde et besoin.
- Documenter les propriétés du sous-sol.
- Vérifier débit et fluide.
- Examiner les températures minimales.
- Prévoir le suivi.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Relier sonde et besoin. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Documenter les propriétés du sous-sol. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Vérifier débit et fluide. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Examiner les températures minimales. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Prévoir le suivi. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le rapport de dimensionnement expose données, formules, hypothèses et sensibilité.
Décision possible. Retenir une configuration avec marges justifiées et surveillance possible.
Limite de cette étape. Le calcul reste dépendant des informations disponibles avant le forage.
Coordonner distance, réseaux et voisinage
Ce qu’il faut diagnostiquer. Le forage et les liaisons doivent éviter réseaux, fondations et conflits avec de futurs travaux. Les distances applicables doivent être vérifiées localement.
Méthode de travail. Superposer cadastre, réseaux, bâtiment, sondes et accès sur un plan unique. Faire valider les implantations par les acteurs compétents.
Contrôles à effectuer
- Obtenir les plans de réseaux.
- Repérer les fondations.
- Prévoir les travaux futurs.
- Vérifier les distances applicables.
- Geler les coordonnées.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Obtenir les plans de réseaux. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Repérer les fondations. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Prévoir les travaux futurs. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Vérifier les distances applicables. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Geler les coordonnées. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le plan d’implantation final porte les coordonnées et validations utiles.
Décision possible. Déplacer le forage avant chantier lorsqu’une interface reste incertaine.
Limite de cette étape. Ce guide ne prescrit aucune distance générique pour une parcelle précise.
Documenter le forage réalisé
Ce qu’il faut diagnostiquer. La géologie rencontrée et l’exécution réelle doivent remplacer les hypothèses dans le dossier final. Sans journal, le futur diagnostic perd une information majeure.
Méthode de travail. Consigner profondeur, couches, incidents, matériaux, essais, coordonnées et raccordements. Mettre à jour le plan conforme à l’exécution.
Contrôles à effectuer
- Tenir le journal de forage.
- Tracer les couches rencontrées.
- Documenter les essais.
- Relever les coordonnées finales.
- Mettre à jour les plans.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Tenir le journal de forage. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Tracer les couches rencontrées. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Documenter les essais. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Relever les coordonnées finales. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Mettre à jour les plans. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le rapport de forage et les procès-verbaux forment la mémoire technique du site.
Décision possible. Réconcilier calcul, réalité et réglages de la PAC avant réception.
Limite de cette étape. Le journal décrit le chantier mais ne garantit pas seul la performance future.
Réceptionner et surveiller
Ce qu’il faut diagnostiquer. Une PAC qui chauffe le jour de la remise peut néanmoins avoir un débit, une courbe ou un appoint inadaptés. Les températures de la sonde donnent un signal à suivre.
Méthode de travail. Vérifier hydraulique, départ, retour, températures source, cycles, appoint, alarmes et réglages. Planifier une revue après la première saison froide.
Contrôles à effectuer
- Conserver les réglages initiaux.
- Mesurer les températures source.
- Vérifier les débits.
- Suivre les cycles.
- Planifier le contrôle hivernal.
Comment consigner ces contrôles
Inscrire ce contrôle dans le cahier du projet : Conserver les réglages initiaux. Ajouter la date, la personne qui a vérifié le point, le document ou la mesure consultée et l’éventuelle réserve. Une affirmation orale ne suffit pas lorsqu’elle influence le dimensionnement, le raccordement ou l’ordre des travaux.
Pendant la visite, traiter explicitement le point suivant : Mesurer les températures source. Photographier ou relever seulement ce qui est nécessaire, puis relier l’observation à une action et à un responsable. Si l’information manque, la classer comme donnée à obtenir plutôt que comme hypothèse favorable.
Avant de comparer les variantes, vérifier : Vérifier les débits. Utiliser la même définition et la même période dans toutes les propositions. Conserver la valeur brute, l’unité et la méthode afin qu’une autre personne puisse comprendre le résultat sans dépendre de l’interface d’un fournisseur.
À la réception, reprendre le contrôle : Suivre les cycles. Noter ce qui a réellement été installé ou réglé, les écarts par rapport au dossier et le délai de correction convenu. Le propriétaire doit recevoir une trace exploitable, pas seulement une démonstration rapide de l’application.
Lors du suivi saisonnier, réexaminer : Planifier le contrôle hivernal. Comparer des conditions proches, signaler la météo, l’occupation et les interventions, puis éviter toute conclusion lorsqu’une donnée manque. Cette discipline sépare un fonctionnement observé d’une promesse ou d’une extrapolation commerciale.
Preuve à conserver. Le procès-verbal et les exports servent de référence aux corrections.
Décision possible. Lever les réserves puis ajuster progressivement sur des données comparables.
Limite de cette étape. Une saison ne prouve pas la stabilité à très long terme.
Matrice de décision
| Situation observée | Signal utile | Action raisonnable | Preuve à demander |
|---|---|---|---|
| Carte défavorable ou conditionnelle | Protection ou restriction locale | Consulter l’autorité avant étude détaillée | Réponse officielle datée |
| Accès de foreuse impossible | Passage ou aire insuffisante | Revoir implantation ou solution thermique | Plan logistique |
| Besoin thermique incertain | Chaudière seule comme référence | Calculer les pertes | Note pièce par pièce |
| Sous-sol incertain | Peu de données proches | Augmenter l’étude et les marges | Profil sourcé et sensibilité |
La matrice ne donne pas une réponse automatique. Elle sert à transformer une impression en décision vérifiable. Une même maison peut changer de colonne après une rénovation de toiture, un réglage du chauffage ou l’arrivée d’un véhicule électrique. Il faut donc dater les mesures et conserver les versions successives du scénario.
Plan de contrôle sur le terrain
| Moment | Observation | Trace conservée | Étape suivante |
|---|---|---|---|
| Présélection | Zone, sous-sol et accès | Cartes et plan logistique | Consulter les autorités |
| Conception | Besoin et dimensionnement | Notes thermique et géothermique | Déposer le dossier |
| Forage | Géologie et exécution | Journal et essais | Réconcilier le calcul |
| Premier hiver | Températures, cycles et appoint | Bilan saisonnier | Ajuster les réglages |
Le dossier ainsi constitué aide le propriétaire à comparer les offres sans se laisser guider par une seule valeur commerciale. Les hypothèses doivent être lisibles : consommation retenue, profil horaire, état du bâtiment, puissance disponible, contraintes administratives et responsabilités de chaque intervenant.
Pour poursuivre le projet
- Audit énergétique — établir le besoin thermique
- PAC et radiateurs anciens — vérifier les émetteurs
- Checklist PAC — ordonner le dossier
- Pompe à chaleur Suisse — revenir au cadre principal
- Préparer le projet énergie — rassembler plans et mesures
Le formulaire de préparation d’un projet énergie permet ensuite de rassembler les informations utiles avant de contacter des professionnels. Il ne garantit ni l’acceptation administrative, ni une performance, ni un délai : ces éléments dépendent du bâtiment, du réseau et des décisions compétentes.
Questions fréquentes
Une grande parcelle garantit-elle un forage ?
Non. Zone de protection, sous-sol, réseaux, accès et procédure administrative doivent être vérifiés pour l’emplacement précis.
La carte cantonale vaut-elle autorisation ?
Non. Elle sert à la présélection. L’autorité compétente traite le dossier et confirme les conditions applicables.
Quelle profondeur de sonde faut-il ?
Aucune profondeur universelle. Elle dépend du besoin, du sous-sol, de la configuration et du calcul professionnel.
Pourquoi calculer les pertes avant le forage ?
Parce que la sonde et la PAC doivent répondre au besoin futur réel, pas à la puissance potentiellement surdimensionnée de l’ancienne chaudière.
Quels documents conserver ?
Autorisation, plans, note de dimensionnement, journal de forage, essais, coordonnées, schémas, réglages et procès-verbal.
Sources officielles et professionnelles consultées
- OFEN — questions et réponses sur les pompes à chaleur — repères fédéraux sur les systèmes et leur exploitation
- OFEN — géothermie et approvisionnement — informations fédérales sur l’utilisation de la chaleur du sous-sol
- PAC système-module — référentiel suisse de planification et de qualité des installations
- Le Programme Bâtiments — accès aux informations des programmes cantonaux
- OFEV — fluides frigorigènes — cadre fédéral actuel applicable aux fluides frigorigènes
Méthode éditoriale : les sources servent à vérifier le cadre suisse, les démarches et les notions techniques. Les conclusions de ce guide sont une méthode de décision éditoriale fondée sur ces références ; elles ne constituent pas une offre, une promesse de rendement ou un avis d’autorité.
Questions frequentes
Une grande parcelle garantit-elle un forage ?
La carte cantonale vaut-elle autorisation ?
Quelle profondeur de sonde faut-il ?
Pourquoi calculer les pertes avant le forage ?
Quels documents conserver ?
Restez connecte a l'univers Tesla
Chaque semaine, recevez nos analyses exclusives, les dernieres actualites Tesla, recharge et energie qui transforment la mobilite.
Articles similaires

Photovoltaïque entreprise Suisse : guide B2B
Toiture, raccordement et usages de jour : le cadre utile pour un projet photovoltaïque d’entreprise en Suisse.

Pose panneaux solaires Suisse : étapes maison
Les étapes d’une pose de panneaux solaires sur une maison suisse : toiture, raccordement, réception et suivi.

Autoconsommation entreprise Suisse : méthode
Comment structurer l’autoconsommation solaire d’une entreprise suisse : courbe de charge, priorités et pilotage.
